診断+お見積りプランのご提案
STEP03
建物診断の後、診断報告書とお⾒積書を作成して伺います。また、その他にも施工要領書やその他、どのようにして塗料のプランを決定するのかのまとめ資料や決め方の参考資料もご提出いたします。

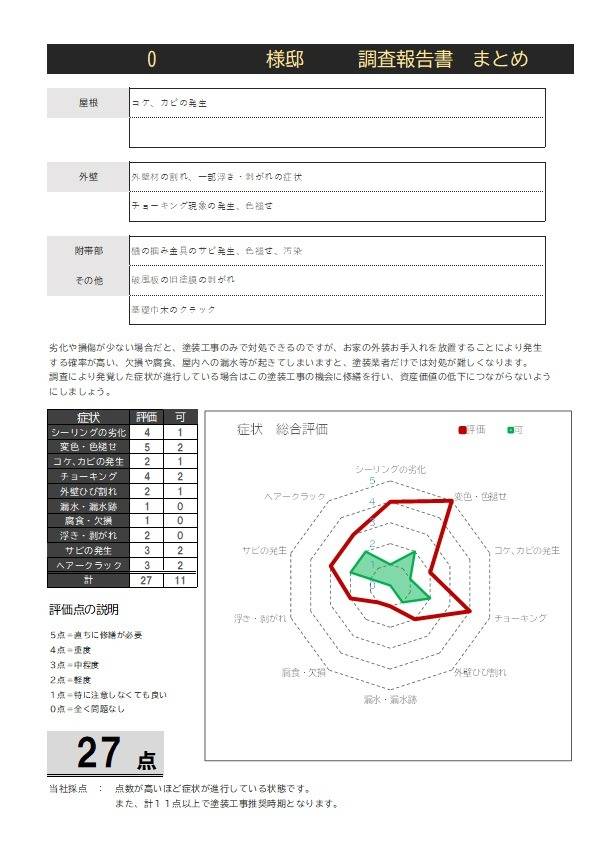

① 診断報告書と合わせて、お客様にご説明しながらご⼀緒に現状把握をしていきます。

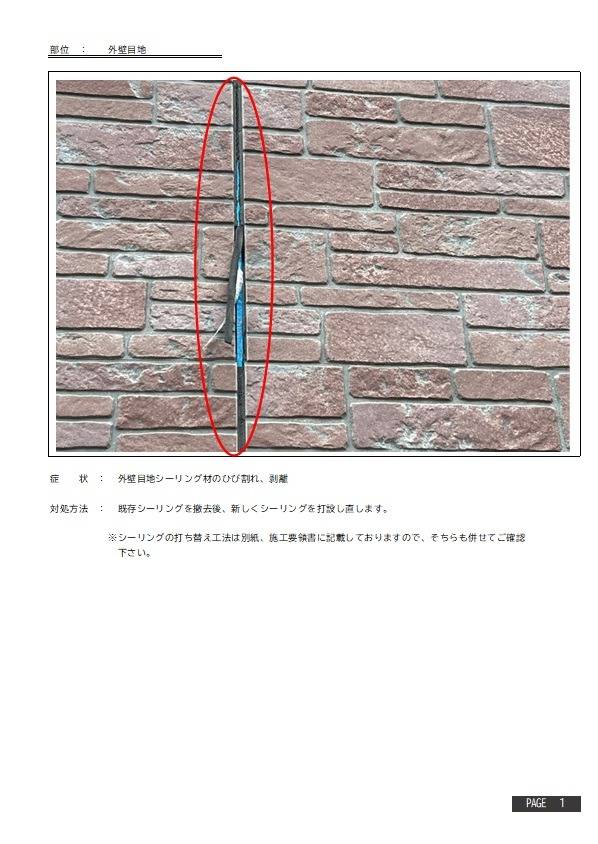

② 診断した結果、修繕箇所の特定と対処方法、それに最も適している塗料のご提案をします。
③ お⾒積り内容、項目ごとのご説明をします。また、それぞれの工事も「何のためにやるのか」「どんな工事になるのか」など、詳しくご説明します。
※ ご質問やご説明が至らぬところがありましたら、何なりとお申し付けください。ご不明点はすべて解消した上でご検討いただきたいと思っています。

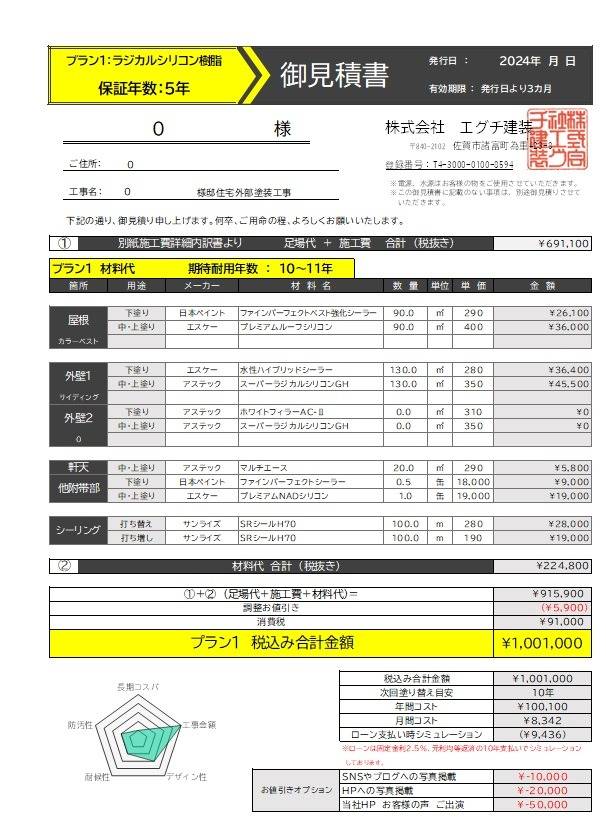

御見積りのご提案プランは全部で5種類お出しいたします。
それぞれプラン1が10年耐久プラン、プラン2が12年耐久プラン、プラン3が15年耐久プラン、プラン4が20年耐久プラン、プラン5が30年耐久プランとなっております。
色決めと工程についての打ち合わせ
STEP04
色決め
事前にご希望の⾊を伺い、点検時に撮影した家の写真を基にAIカラーシミュレーションを用いてシミュレーションを行い、おおよその色を選定していきます。その後、詳細の色選定はカラーシミュレーションを作成してお送りいたします。
お客様のお好きな⾊をお選びいただけまして、シミュレーションを重ねて色を決めていきます。
その後、実際の塗り板(A4サイズ)を見ていただいて実際の色感をご確認いただいてから色の決定を行っていきます。
(※塗り板のご確認等はご成約前でもご確認可能ですが、カラーシミュレーションはご成約後のサービスとなります。)
工程表の確認

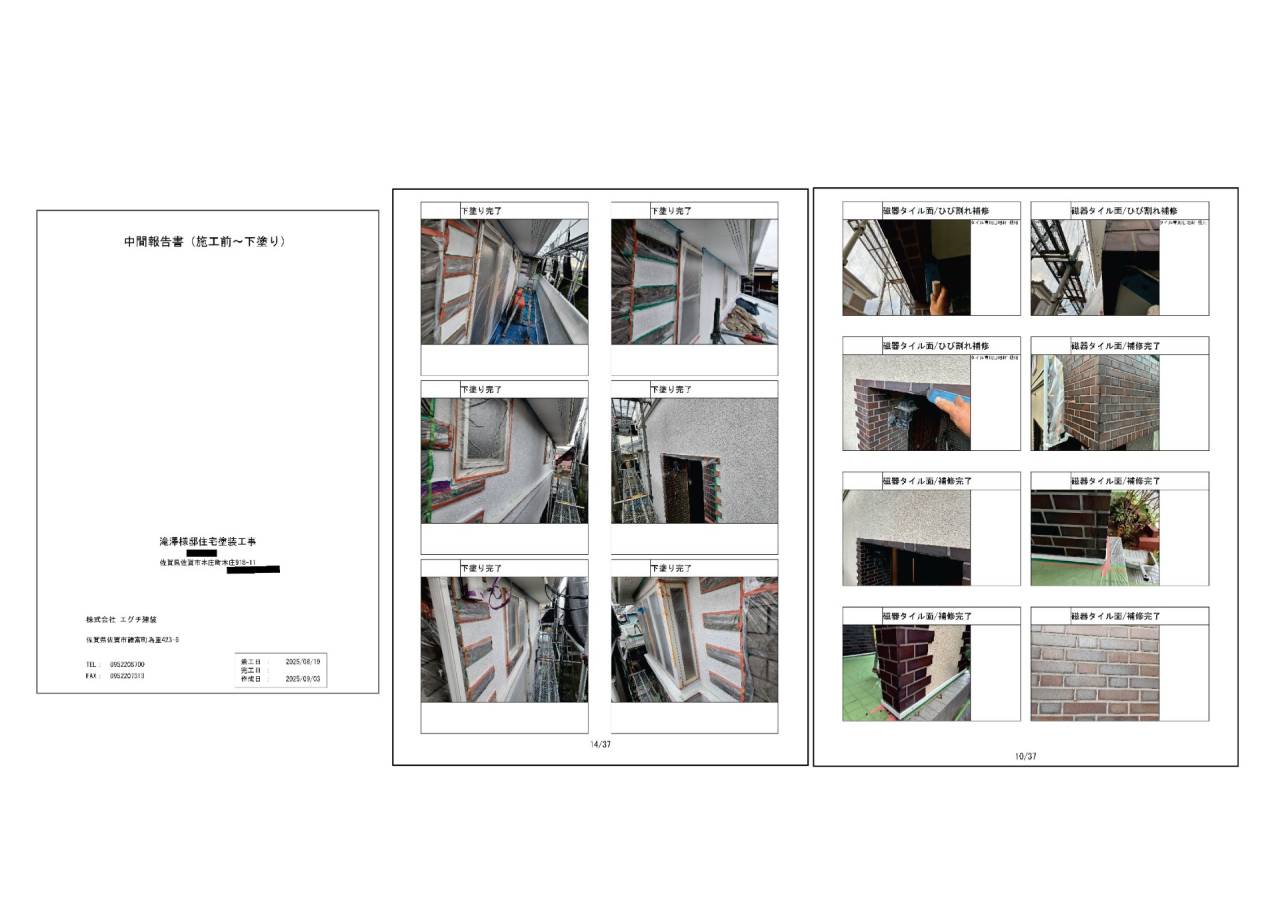

季節などをふまえた工事実施時期やいつ・どこを・どういう段取りで工事するのかといったスケジュールを施主様とお打合を行い、ご成約後、工程表を作成してお渡しいたします。
塗装工程
⑦ 塗装開始
工事中も気持ちよく。当たり前ですが、毎日清掃、あいさつもしっかりと行います。
⼯事中は現場は雑多な印象があると思いますが、エグチ建装では、施⼯期間中、毎日現場をきれいに整理整頓し、清掃してから仕事を終了します。⼯事中とはいえ、敷地内が雑多なのは、気分がいいとは言えません。ただでさえ、⾜場をかけると、日当たりも悪くなるため、少しでもお客様のご不快な点を解消できるよう、できる限りの心配りで⼯事を進めてまいります。

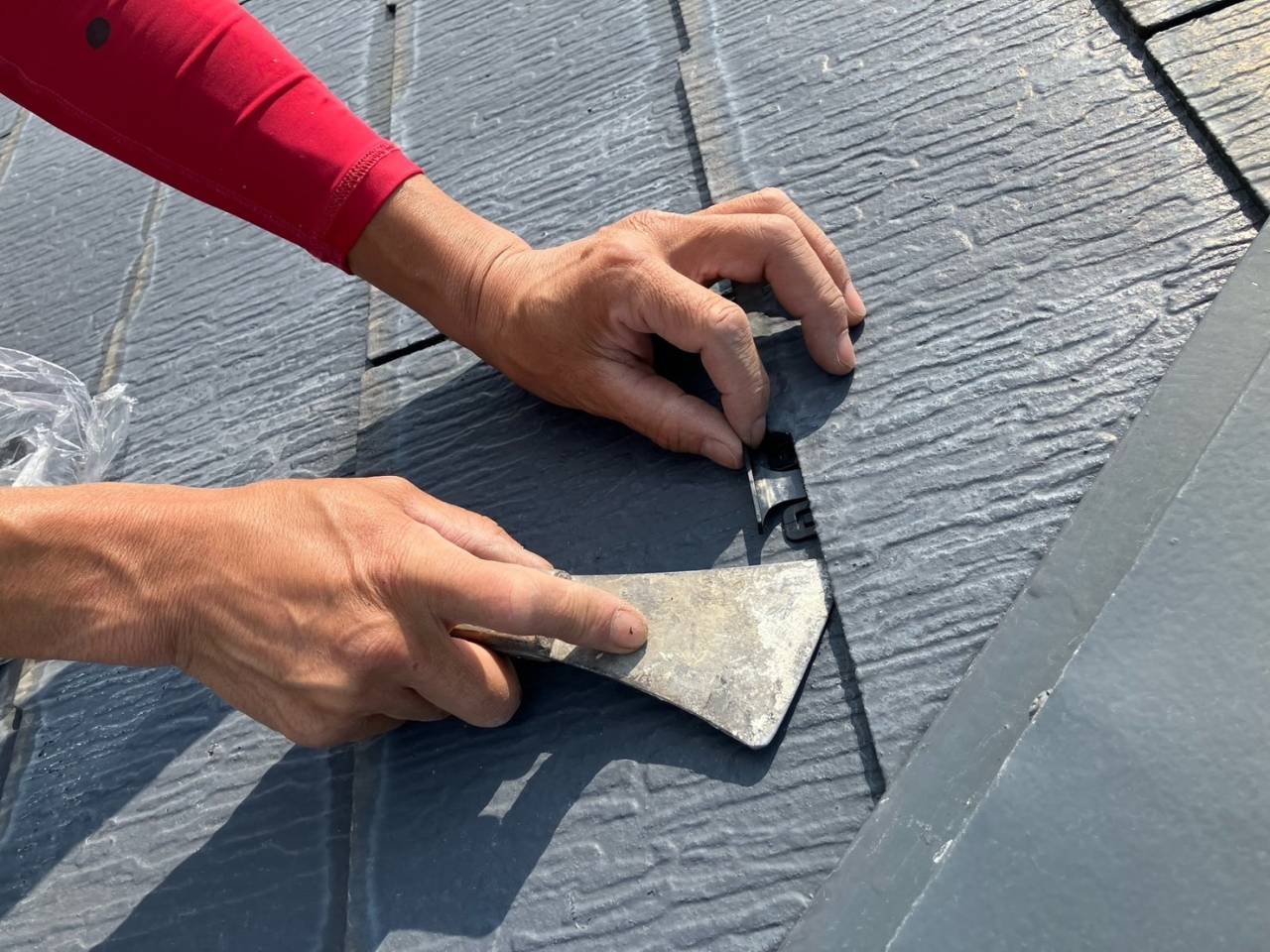

下地処理が済んだら、いよいよ塗装開始です。通常は3度塗りを基本としておりますが、中には4度塗りや5度塗りする場合もあります。
(※下塗り回数が増えたり、上塗り回数が増えたりと劣化状況や立地条件で塗装設計を組み立てていきます。)
